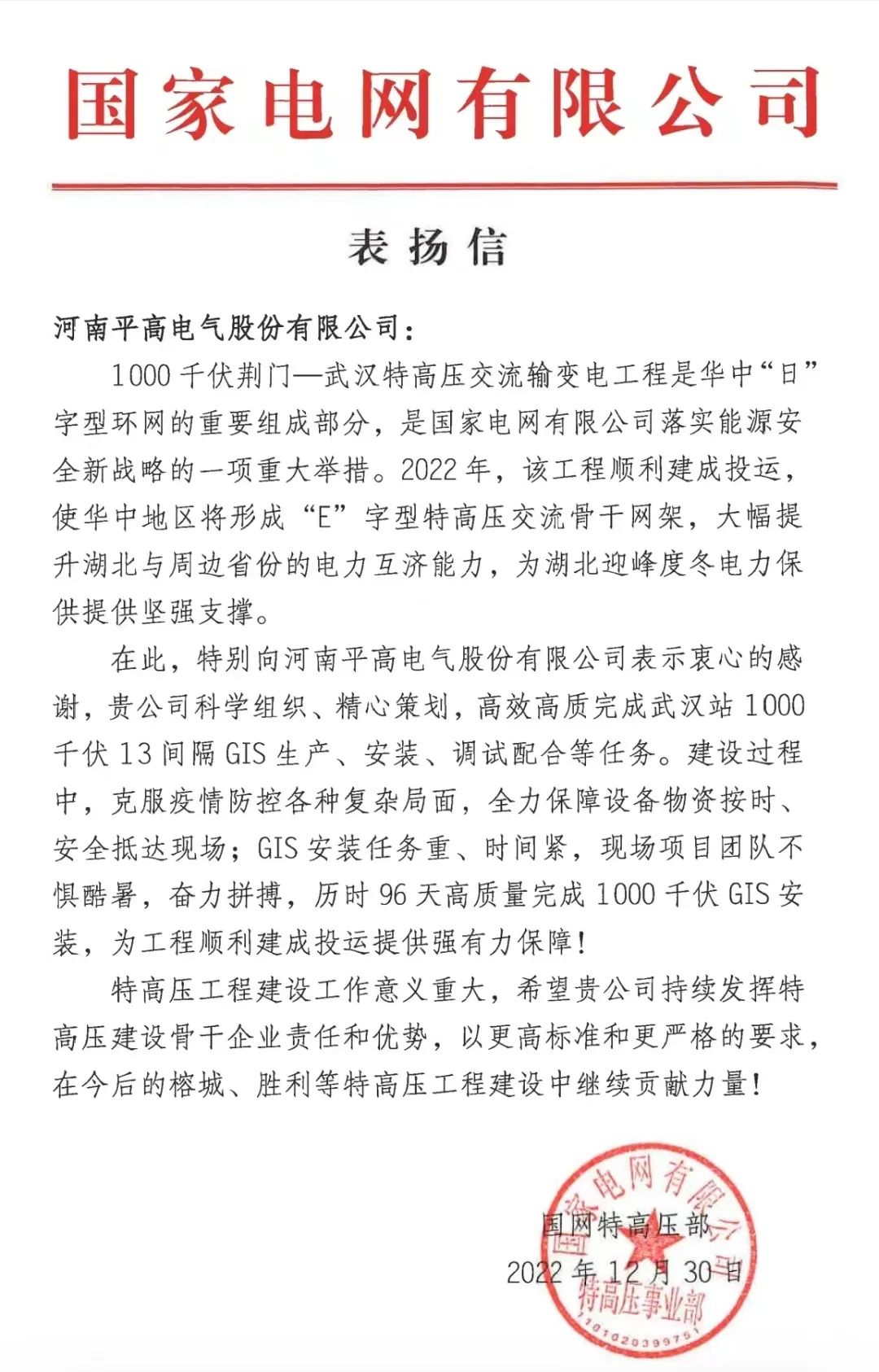

近日,平高電氣收到國網特高壓部表揚信,對高質高效完成武漢站1100千伏13間隔GIS生產、安裝、調試配合等任務表示衷心感謝。平高電氣克服疫情防控復雜局面,全力保障設備物資按時、安全抵達現場,歷時96天高質量完成現場安裝,為工程順利建成投運提供強有力保障,成為2022年唯一獲得表揚信的國網公司主設備廠家。

2022年12月30日,平高電氣為該工程提供的13間隔1100kV GIS設備于正式投入運行,實現了本工程“一次試驗合格、一次帶電成功”的建設目標。
特高壓武漢站是華中“日”字形環網的重要樞紐,有利于提高湖北省西電東送通道能力,為特高壓陜北-武漢直流工程達到額定功率運行奠定基礎。特高壓武漢站作為華中環網工程重要項目,是“十四五”以來國網特高壓大規模建設開關設備最多的電站,具備優化能源供應結構、促進三峽電力留存以及新能源消納等重大意義。

平高時刻
平高電氣承擔荊門—武漢特高壓交流輸變電工程武漢站1100kV GIS供貨任務。全站1100kV GIS共13間隔,包含39相斷路器、28組隔離開關、6臺快速接地開關、24支出線套管、12相電磁式電壓互感器和3200多米管道母線,共計744個安裝單元。通過精心策劃組織,穩步推進過程控制,通過數字化管理促進現場安裝提升,實現交接試驗一次性通過,順利投入運行。

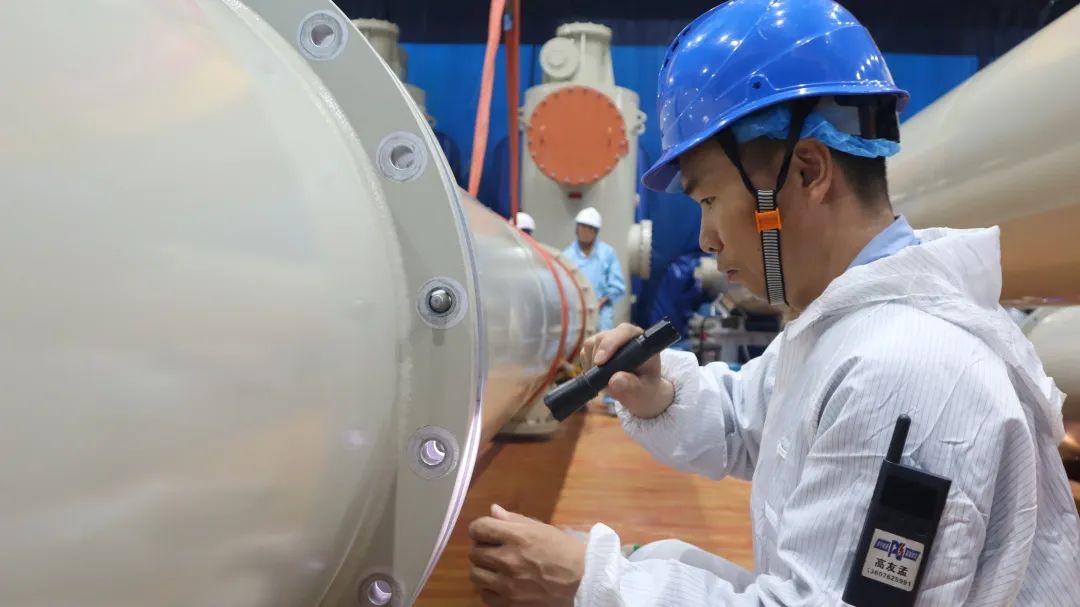

武漢站現場服務于2022年6月26日正式開始,團隊分別在兩個移動廠房四個作業面同步作業,歷時96天高質量完成一次設備安裝,順利通過了四個階段現場耐壓和兩個階段現場調試,實現了“一次試驗合格、一次帶電成功”的建設目標。
武漢站重大技術突破
GIS母線首次應用GIL技術
首次將GIL設備應用于特高壓GIS工程中,實現GIS與GIL技術融合,促進特高壓產品技術和品質雙向提升。
異物防治措施深入推進
開發出與全系列絕緣件相匹配的微粒陷阱,有效控制裝配殘留或現場對接引入的異物,提升母線的絕緣可靠性。
實現隔離(接地)機構動作雙確認
隔離(接地)開關機構箱內配置微動開關,安裝于合閘到位及分閘到位位置,實現雙確認功能。
GIS現場安裝全面實現數字化、智慧化管控
現場采用平高自主設計開發的現場數字化管控云平臺,首次在特高壓設備安裝過程中實現數字化管理,實現了安裝計劃管理、人員資質管理、移動廠房內環境監測、關鍵作業數據實時上傳、數據自動匯總分析關鍵工序視頻記錄等9大功能。
精益管理促提升
精益生產,助力質效提升
特高壓武漢站分階段制定計劃,深入推進精益生產。結合信息化MES系統管控平臺,控制生產節拍,實現工序間的無縫銜接。推行單件流生產模式,以最小裝配單元為基礎,減少零部件存放數量及存放時間,避免異物混入和磕碰劃傷帶來的質量隱患。根據裝配流程和工位需求制作線棒車,全面提升零部件配餐水平,實現數量管控和模塊化管理,提升裝配質量及工作效率。

智慧化升級,實現現場全維度精益管理
通過現場安裝全方位的標準化、數字化建設,實現現場作業全過程監控及關鍵工序視頻記錄,保障安裝現場與工廠的無縫銜接和智能聯動,形成了完整的、成熟的超特高壓工程現場安裝服務標準化管控體系。明確從到貨、安裝、點檢至產品交付的全過程工序質量標準,保證作業數據的及時性、準確性,確保安裝質量。

建設進程回顧
2021年2月5日,國家電網公司發布招標公告,荊門-武漢特高壓交流輸變電工程正式招標
2021年3月22日,平高成功中標特高壓武漢站1100kV GIS
2021年4月至2022年3月完成工程設計工作
2021年5月6日,平高發布荊門-武漢特高壓工程實施特別質量管理的通知
2021年6月8日,特高壓武漢站監理工作啟動會在北京召開
2021年8月18日,平高召開武漢站項目生產啟動會
2021年9月22日,平高參建團隊立下軍令狀,全力以赴推進項目建設,立志打贏武漢特高壓攻堅戰
2022年5月23日,平高特高壓武漢站安裝啟動誓師大會召開
2022年8月10日,武漢站最后一個母線單元生產完成
2022年9月30日,武漢站現場最后一個套管單元對接完成,歷時96天全站一次設備對接完成
2022年10月8日-11月5日,武漢站1100kV GIS一次性通過現場絕緣、局放試驗
2022年12月12日,武漢站現場啟動帶電調試工作
2022年12月30日,武漢站1100kV GIS設備成功投運
未來

平高電氣將構建精益、高效的供應鏈,錨定特高壓核心業務,深植踐行精益管理理念,扎實推進特高壓產品質量管理再提升。通過ERP等自動化手段,強化生產物資組織,供應商配套能力,滿足“十四五”期間日趨增長的特高壓建設需求。牢守特高壓敬畏之心,堅持高質量創新發展理念,不斷開展科技創新、管理創新,提高特高壓技術水平,推動高海拔大溫差特殊環境下特高壓GIS安裝關鍵技術和高海拔套管的研制,攻克高海拔GIS技術難題,力求特高壓GIS技術水平再上新臺階。深入推進產業基礎再造和重大技術裝備攻關,推動特高壓設備向智能化、綠色化深入發展。
